Informe de progreso
La ventana de informe de progreso muestra gráficos y porcentajes que reflejan el estado de progreso de cada componente de la planta fotovoltaica para cada vuelo realizado. Los componentes se muestran por grupo de componentes, como se muestra a continuación:
Mecánico
- Hemorroides
- Tablas
- Módulos
Eléctrico
- Cables de CA
- Cables de corriente continua
Infraestructura
- Transformadores
- Inversores
- Carreteras
- Vallas
- Edificios
- Subestaciones
- Baterías
El informe de progreso de cada componente mostrará el porcentaje y la cantidad de cada componente en función del progreso del proyecto. Los usuarios pueden ver los siguientes informes:
- Progreso general
- Finalización prevista
- Artículos completados hasta la fecha
- Progreso del componente

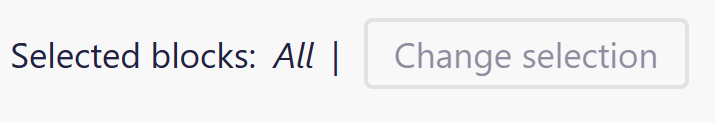

Si el proyecto está dividido en varios bloques, el usuario también puede seleccionar filtrar el informe por número de bloques. Los bloques los define el Cliente, pueden basarse en un bloque eléctrico, un campo, un área grande del sitio fotovoltaico, etc.

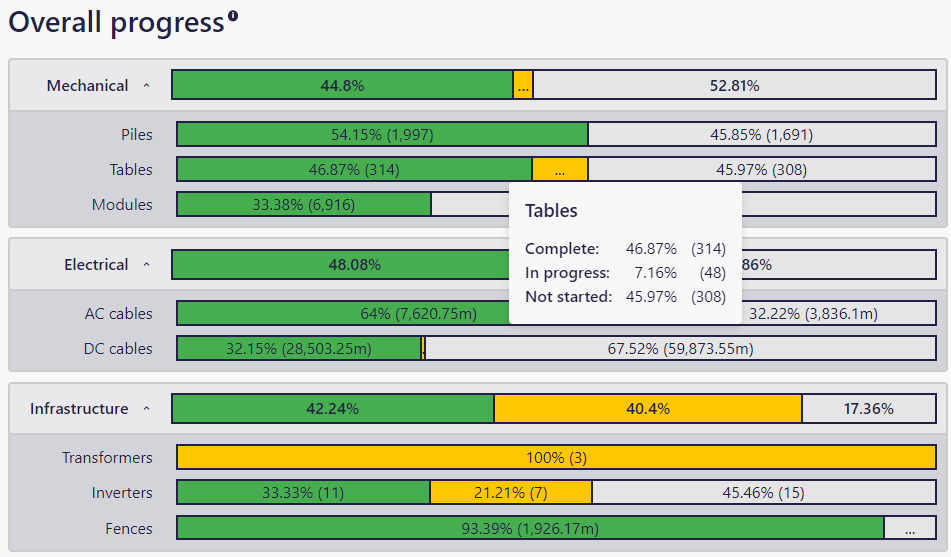

Progreso general
Este gráfico muestra el progreso general de cada componente y grupo de componentes, de modo que los usuarios puedan comprender su progreso general. El gráfico se basa en el último informe.
Este gráfico refleja las 3 etapas:
- No iniciado (
) - En curso (
)
- Completo (
)
Al hacer clic en el icono de flecha en el grupo de componentes, el sistema mostrará el progreso general de cada componente. Para comprender el progreso de cada grupo, mueva el cursor al gráfico y aparecerá una tabla de resumen en una ventana flotante.

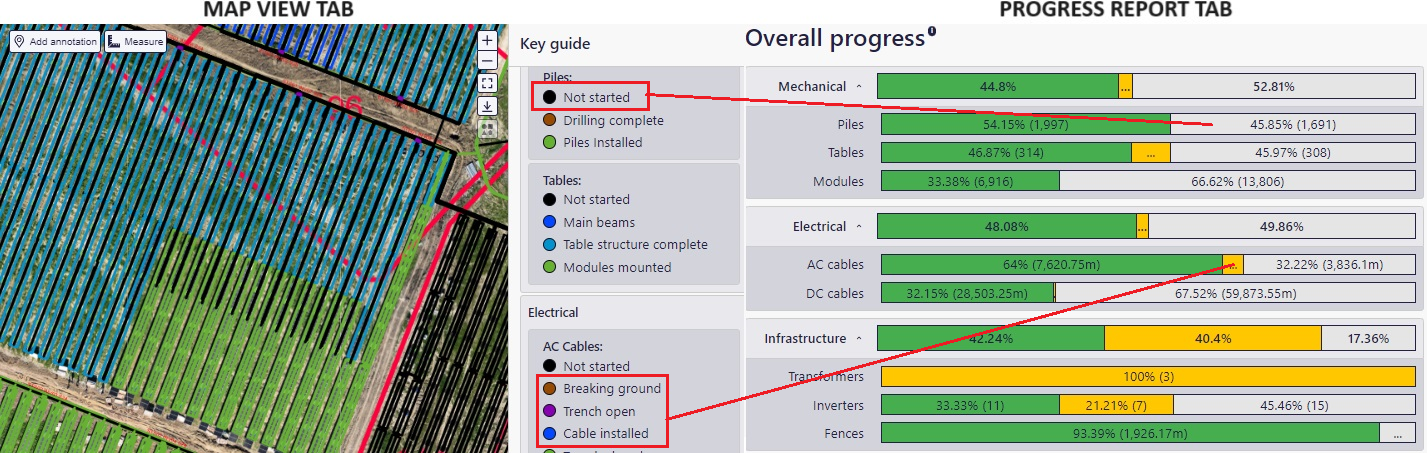

Las etapas corresponden a los estados que encontrarás en la leyenda de la pestaña Mapa. Gris (
) no sería visible en el mapa, de ahí el color negro (
). Puede haber muchas etapas en "En progreso" (
).

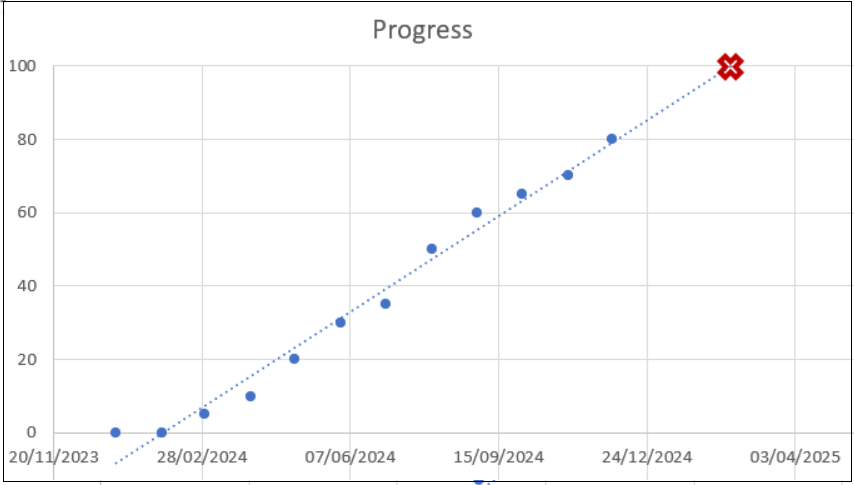

Se extrapola una línea recta hacia adelante desde la fecha del evento más reciente hasta el punto en que esta línea alcanza el "100 % de finalización" para obtener la "Fecha de finalización prevista". El gradiente de esta línea recta se basa en el mejor ajuste ponderado del progreso en todas las fechas de eventos anteriores.

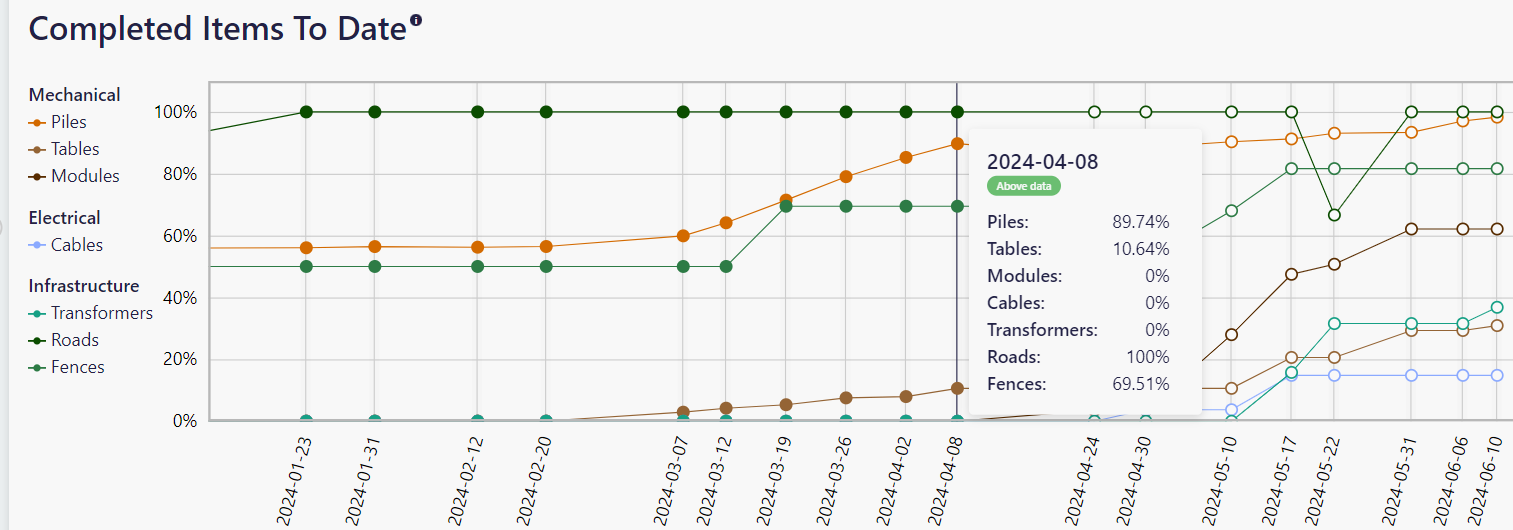

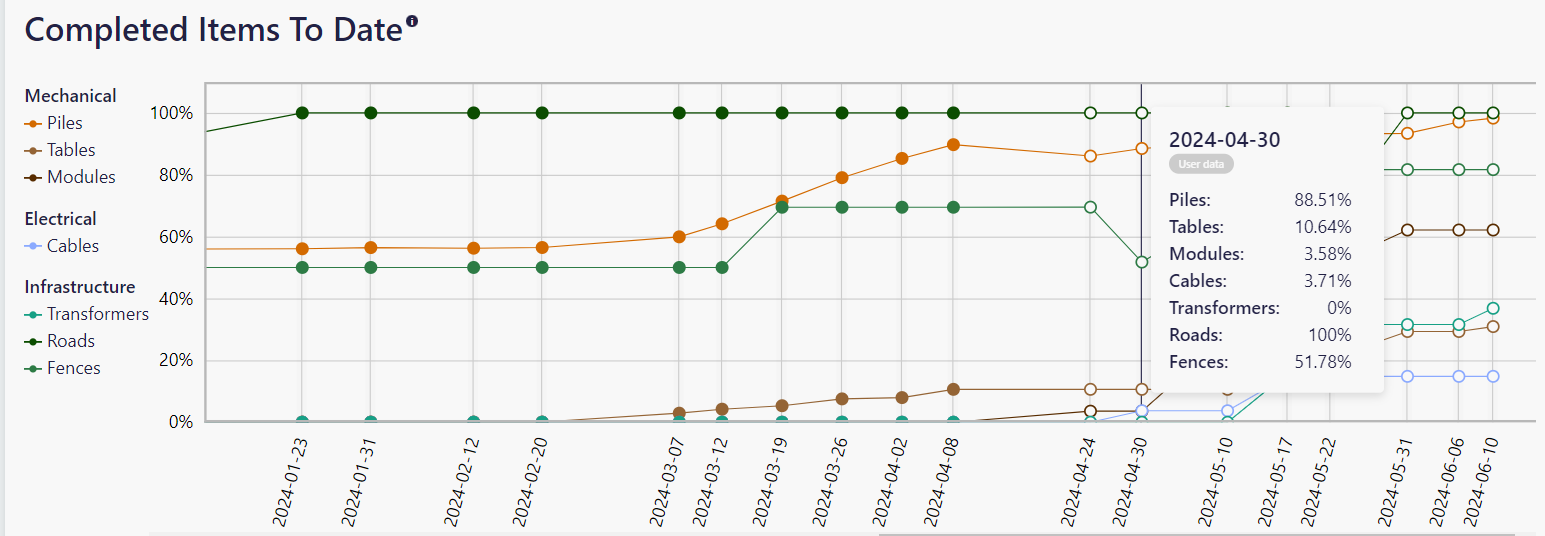

Artículos completados hasta la fecha
Este gráfico se ha creado para mostrar:
- El % de elementos completados hasta el último evento
- El progreso de la finalización a lo largo del tiempo
Cada fecha de evento en la fase de construcción aparecerá en este gráfico, ya sea que haya sido ingresada por el cliente ( Actualizar progreso) pestaña) o de datos recogidos por un dron.
Esto permite a los clientes comparar estos valores con los hitos de su proyecto (diagrama de Gantt) y el cronograma, para asegurarse de que el proyecto está encaminado. Simplemente moviendo el cursor a la columna de fecha, se mostrará un resumen de cada fecha.
Como puede ver en la captura de pantalla a continuación, el gráfico presenta dos tipos de entradas:
- Círculo completo - Datos recopilados por un dron y analizados por Above - Above data
- Círculo vacío: datos agregados por un cliente a través de la pestaña "Progreso de actualización": datos del usuario

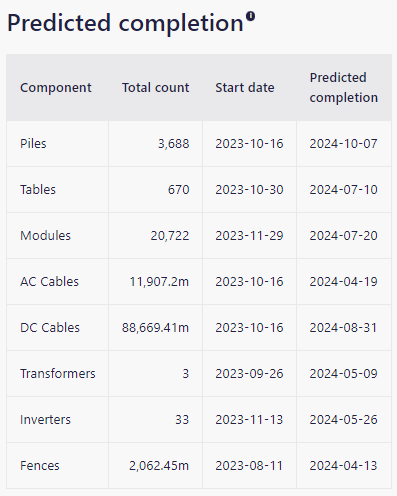

Por ejemplo, si el gráfico muestra que en una fecha dada los Transformadores estaban completados en un 30,3%, eso significa que el 30,3% de los Transformadores en el sitio tienen el estado "Transformadores completados", y que el resto (69,7%) están en "No iniciado", "Iniciando la obra", "Cimientos colocados" o "Equipo montado".
Esto permite a los clientes comparar estos valores con los hitos del proyecto (diagrama de Gantt) y el cronograma, para asegurarse de que el proyecto esté bien encaminado.
Progreso de los componentes
Estos gráficos le permiten comparar el trabajo que se realiza en cada componente a lo largo del tiempo, lo que garantiza que pueda ver el progreso de su equipo entre cada evento.

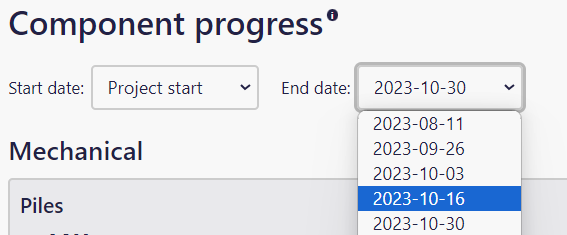

Los usuarios pueden seleccionar un rango de fechas de eventos para ver la cantidad de trabajo realizado entre cada fecha de evento dentro de esa selección. Al mover el cursor al progreso específico, se mostrará la cantidad.

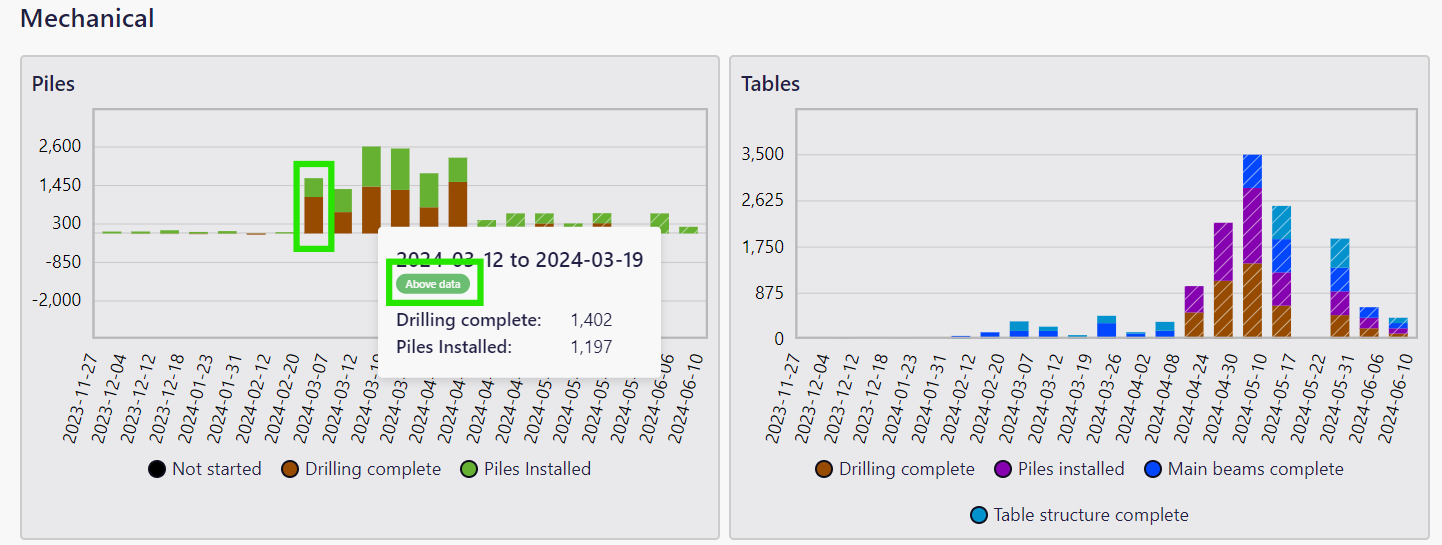

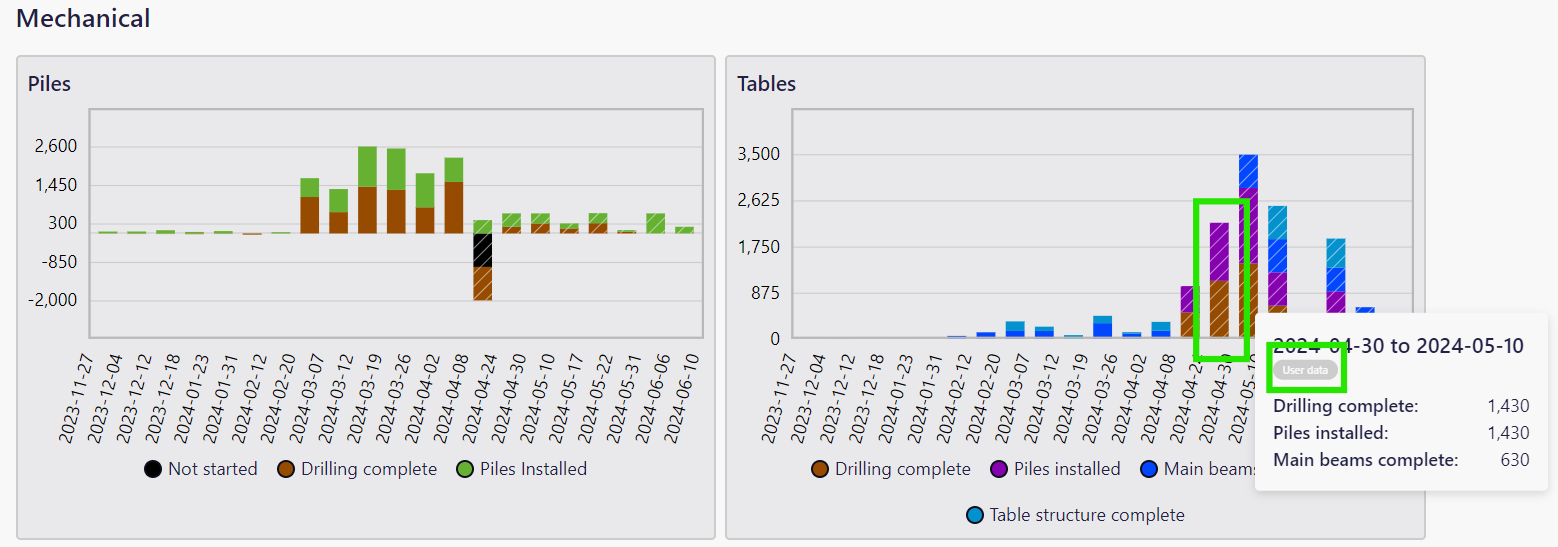

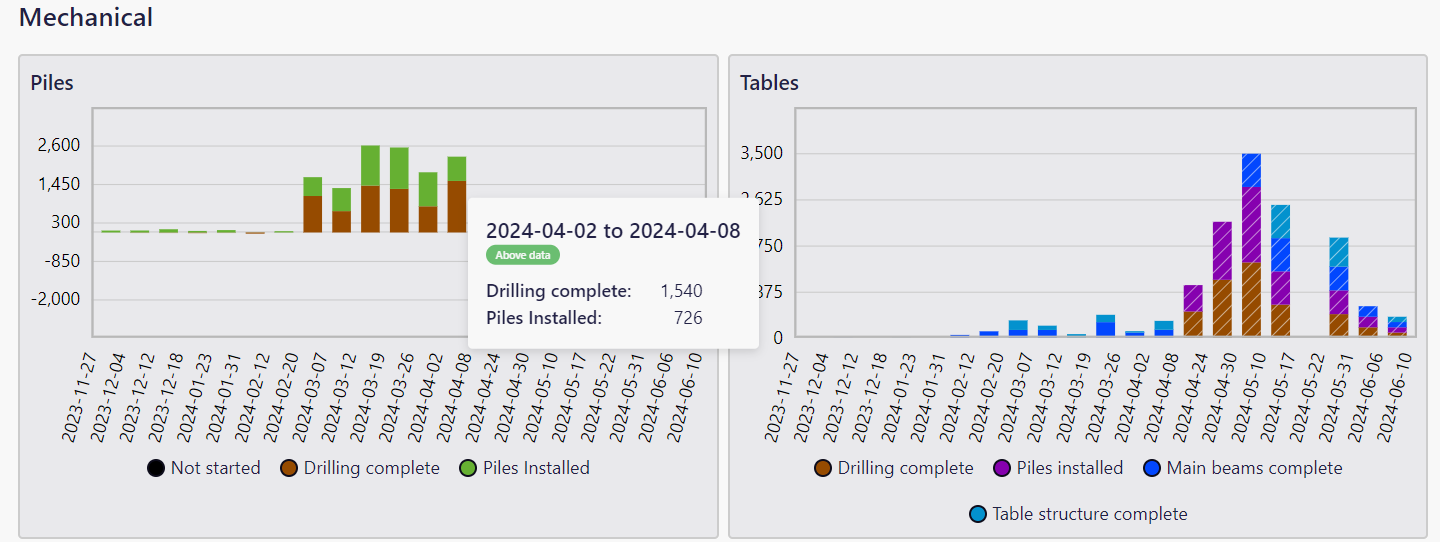

Estos gráficos permiten comparar el trabajo que se está realizando entre cada evento. Cada uno de estos gráficos muestra el trabajo para un tipo de componente (mesas, cables, etc.). Por ejemplo, si el gráfico “Pilares” muestra los siguientes valores entre dos eventos:
- Perforación completada - 1.540
- Pilotes instalados - 726
Como puede ver en las capturas de pantalla a continuación, estos gráficos también representan 2 tipos de entradas:
- Barra completa - Datos recopilados por un dron y analizados por Above - Above data
- Barra "hash": datos agregados por un cliente a través de la pestaña "Progreso de actualización": datos del usuario
Como puede ver en la captura de pantalla anterior, el gráfico ahora también puede administrar valores negativos.
